Bauantrag in Deutschland: Ablauf, Unterlagen, Kosten und Dauer
Redaktion: Daniel von Bau-Lex · Aktualisiert am
Ohne Bauantrag kein Hausbau – zumindest in den meisten Fällen. Der Bauantrag ist der formelle Antrag bei der unteren Bauaufsichtsbehörde, um eine Baugenehmigung zu erhalten. Dieser umfassende Ratgeber erklärt den gesamten Ablauf für Bauherren in Deutschland: von den erforderlichen Unterlagen über Kosten und Bearbeitungsdauer in den einzelnen Bundesländern bis zu häufigen Ablehnungsgründen und Tipps für eine schnelle Genehmigung.
Auf einen Blick
- Zuständig
- Untere Bauaufsichtsbehörde (Bauamt der Stadt/Kreis)
- Bearbeitungsdauer
- 4–16 Wochen je nach Bundesland und Verfahren
- Gebühren
- 0,5–1 % der Bausumme (≈ 1.500–3.000 € bei EFH)
- Wer darf einreichen?
- Bauvorlageberechtigte: Architekt/in oder Bauingenieur/in
- Gültigkeit der Genehmigung
- In der Regel 3 Jahre, verlängerbar
- Rechtsgrundlage
- Landesbauordnung (LBO) des jeweiligen Bundeslandes
Was ist ein Bauantrag? Definition und Zweck
Wann ist ein Bauantrag erforderlich?
Erforderliche Unterlagen für den Bauantrag
Bauantrag Ablauf: Schritt für Schritt zur Baugenehmigung

Bearbeitungsdauer und gesetzliche Fristen
Bauantrag Kosten: Genehmigungsgebühren und Planungskosten

Bauantrag in den Bundesländern: Unterschiede im Überblick
Häufige Gründe für die Ablehnung des Bauantrags
Bauantrag ablehnen: Was tun bei einem Ablehnungsbescheid?
Tipps für einen schnell genehmigten Bauantrag

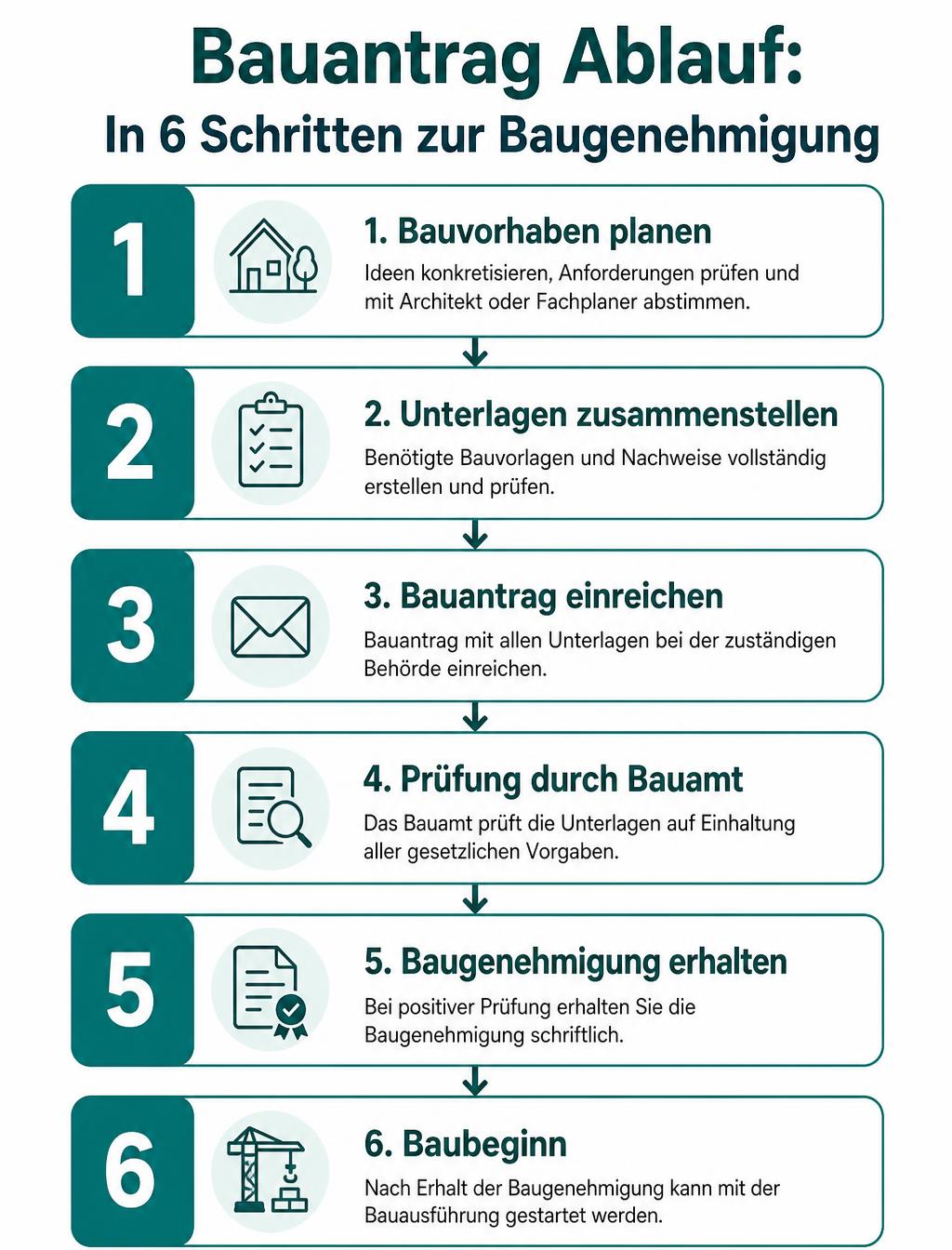

Bauantrag in Deutschland einreichen: Schritt für Schritt
- 1
Architekt oder Bauingenieur beauftragen
Wählen Sie einen bauvorlageberechtigten Architekten oder Bauingenieur. Nur eingetragene Bauvorlageberechtigte dürfen den Bauantrag unterschreiben. Holen Sie zwei bis drei Angebote ein und prüfen Sie Referenzen.
Dauer: 2 Wochen
- 2
Vorentwurf und Genehmigungsplanung erstellen
Der Architekt erstellt zunächst einen Vorentwurf (HOAI-Leistungsphase 2) und anschließend die Genehmigungsplanung (Leistungsphase 4) mit allen Bauzeichnungen im Maßstab 1:100.
Dauer: 4 Wochen
- 3
Fachplaner einbinden
Statiker für den Standsicherheitsnachweis, Energieberater für den Wärmeschutznachweis nach GEG und Vermesser für den amtlichen Lageplan beauftragen. Bei besonderen Vorhaben zusätzlich Brandschutzplaner.
Dauer: 3 Wochen
- 4
Bauvorlagen vollständig zusammenstellen
Antragsformular, Lageplan, Bauzeichnungen, Baubeschreibung, Berechnungen (GRZ, GFZ, Wohnfläche), Statik, Wärmeschutznachweis, ggf. Nachbarunterschriften und Stellplatznachweis. Vollständigkeit nach BauVorlVO prüfen.
- 5
Bauantrag bei der unteren Bauaufsichtsbehörde einreichen
Antrag in der Regel dreifach (Behörde, Bauherr, Entwurfsverfasser) beim Bauamt der Stadt oder des Landkreises einreichen. Viele Bauämter bieten heute auch digitale Einreichung an.
- 6
Behördliche Prüfung und ggf. Nachforderungen
Die Behörde prüft die Vollständigkeit (2–4 Wochen) und fordert ggf. fehlende Unterlagen nach. Anschließend folgt die inhaltliche Prüfung des Vorhabens.
Dauer: 4 Wochen
- 7
Beteiligung von Nachbarn und Fachbehörden
Sind Befreiungen oder Abweichungen erforderlich, werden Nachbarn formell beteiligt (in der Regel 14 Tage Frist). Fachbehörden wie Naturschutz, Denkmalschutz und Wasserbehörde geben ihre Stellungnahmen ab.
Dauer: 2 Wochen
- 8
Baugenehmigung erhalten und Baubeginn anzeigen
Nach positivem Bescheid erhalten Sie die Baugenehmigung schriftlich. Vor Baubeginn müssen Sie den Beginn der Baumaßnahme bei der Behörde anzeigen (Baubeginnsanzeige) und die rote Bautafel anbringen.
Bauantrag in den Bundesländern – Bearbeitungsdauer und Verfahren
| Bundesland | Verfahren | Bearbeitungsdauer | Genehmigungsfreistellung möglich? |
|---|---|---|---|

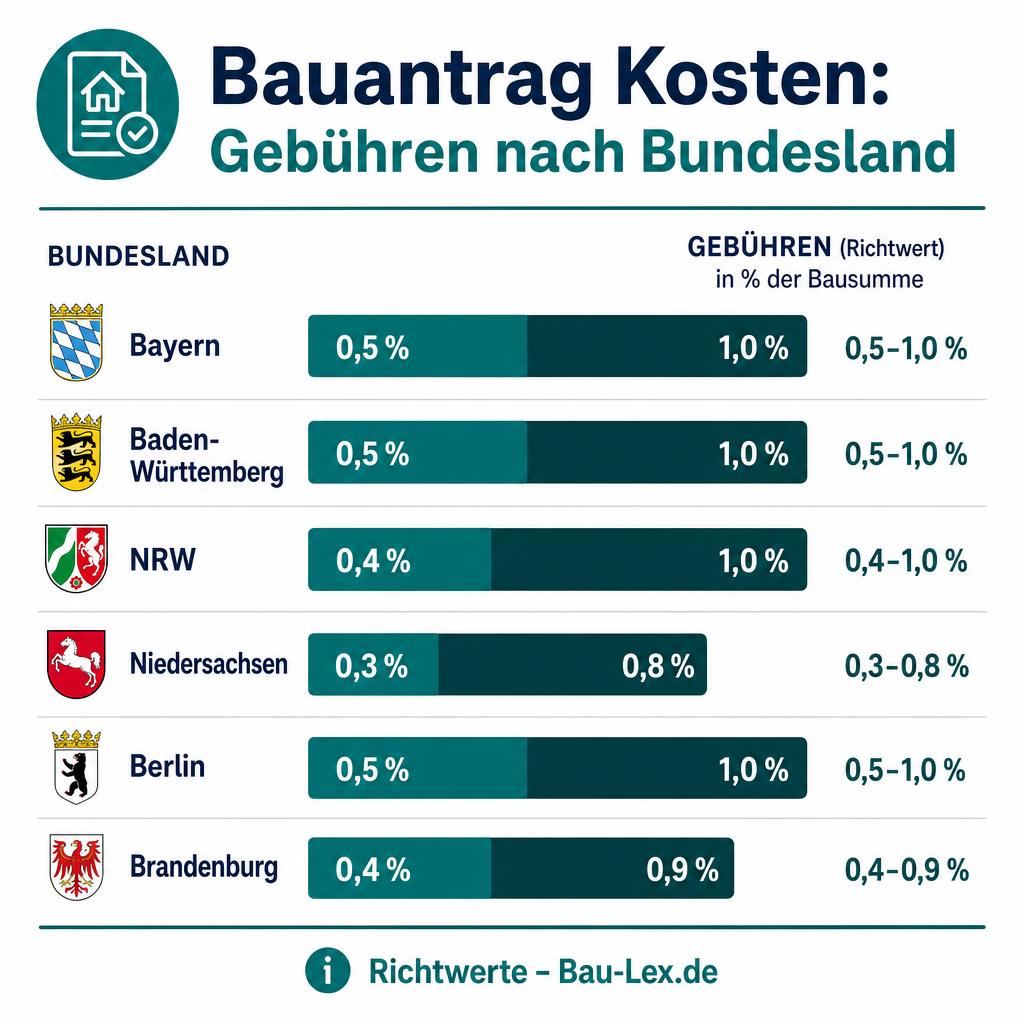

| Bayern | Vereinfachtes Verfahren | 4–8 Wochen | Ja, bei qualifiziertem B-Plan |
| Baden-Württemberg | Vereinfacht / Kenntnisgabe | 4–10 Wochen | Ja (Kenntnisgabeverfahren) |
| Nordrhein-Westfalen | Vereinfacht / Regulär | 6–12 Wochen | Ja, eingeschränkt |
| Niedersachsen | Vereinfacht / Regulär | 6–12 Wochen | Ja, im Geltungsbereich B-Plan |
| Hessen | Vereinfacht / Regulär | 6–14 Wochen | Ja, eingeschränkt |
| Rheinland-Pfalz | Vereinfacht / Regulär | 6–12 Wochen | Ja, im Geltungsbereich B-Plan |
| Sachsen | Vereinfacht / Regulär | 6–12 Wochen | Ja, im Geltungsbereich B-Plan |
| Brandenburg | Vereinfacht / Regulär | 6–14 Wochen | Ja, eingeschränkt |
| Berlin | Vereinfacht / Regulär | 8–16 Wochen | Nein, keine Freistellung |
| Hamburg | Vereinfacht / Regulär | 6–14 Wochen | Nein, vereinfachtes Verfahren |
Bauantrag Kosten – Übersicht (Einfamilienhaus, 300.000 € Bausumme)
| Kostenposition | Typischer Betrag |
|---|---|
| Genehmigungsgebühr (0,5–1 % Bausumme) | 1.500–3.000 € |
| Architekt – Genehmigungsplanung (HOAI LP 4) | 3.000–6.000 € |
| Statik / Standsicherheitsnachweis | 2.000–5.000 € |
| Wärmeschutznachweis (GEG) | 1.000–3.000 € |
| Amtlicher Lageplan (Vermesser) | 800–2.000 € |
| Brandschutzkonzept (falls erforderlich) | 500–1.500 € |
| Gesamte Baunebenkosten (15–20 % der Bausumme) | 45.000–60.000 € |
| Hausbaukosten gesamt (300.000 € Bausumme) | ca. 308.800–320.500 € |
| Summe Bauantrag inkl. Planung | 8.800–20.500 € |
Kostenübersicht
Genehmigungsgebühren: 1.500–3.000 € (bei 300.000 € Bausumme). Architekt Leistungsphase 4: ca. 3.000–6.000 €. Statik: 2.000–5.000 €. Vermessung: 800–2.000 €. Wärmeschutznachweis: 1.000–3.000 €. Gesamtkosten Bauantrag inkl. Planung: ca. 8.500–18.000 €.
Kosten individuell berechnen
Nutzen Sie unsere kostenlosen Online-Rechner für eine präzise Kalkulation Ihres Bauvorhabens:
Häufige Fragen
Bau-Lex Wochenbrief
Wissen, was beim Bauen zählt
Ausgewählte Einordnungen, Ratgeber und Werkzeuge einmal pro Woche im Bau-Lex Wochenbrief.
Anmeldung mit Bestätigungs-E-Mail. Jederzeit abmeldbar. Hinweise in der Datenschutzerklärung.
